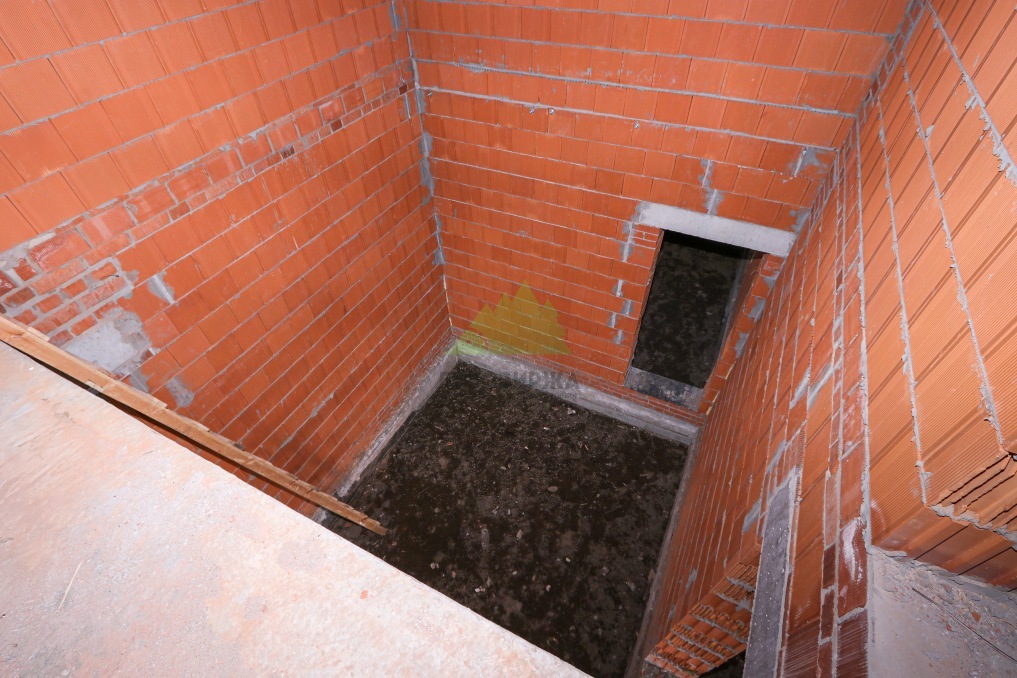

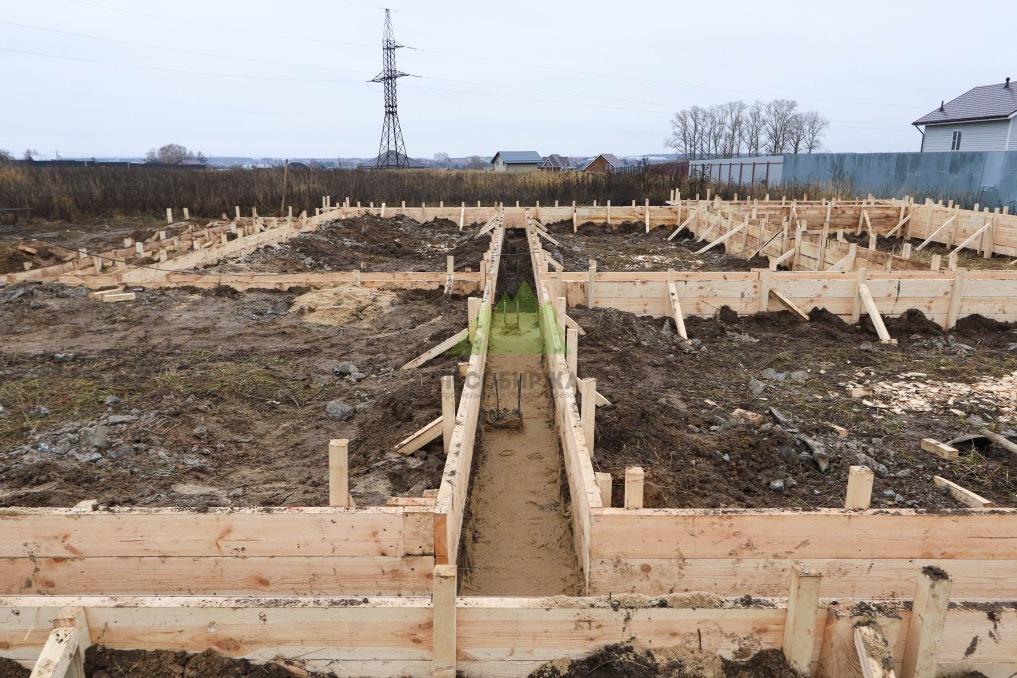

Работы на объекте в Серпухове мы начали с комплексного анализа участка и геодезических изысканий. Учитывая особенности местного грунта и уровень грунтовых вод, наши специалисты спроектировали свайно-ростверковый фундамент с железобетонными сваями. Такое решение обеспечило необходимую несущую способность для двухэтажного брусового дома и позволило сэкономить время на нулевом цикле без потери прочностных характеристик.

Для строительства стенового комплекта мы использовали профилированный брус сечением 150х200 мм камерной сушки. Материал был предварительно обработан огнебиозащитными составами на нашем производстве. Заводская заготовка деталей с нарезкой замковых соединений по проекту исключила подгоночные операции на площадке и обеспечила высокую точность геометрии здания.
Строительный процесс был разделен на несколько последовательных этапов:

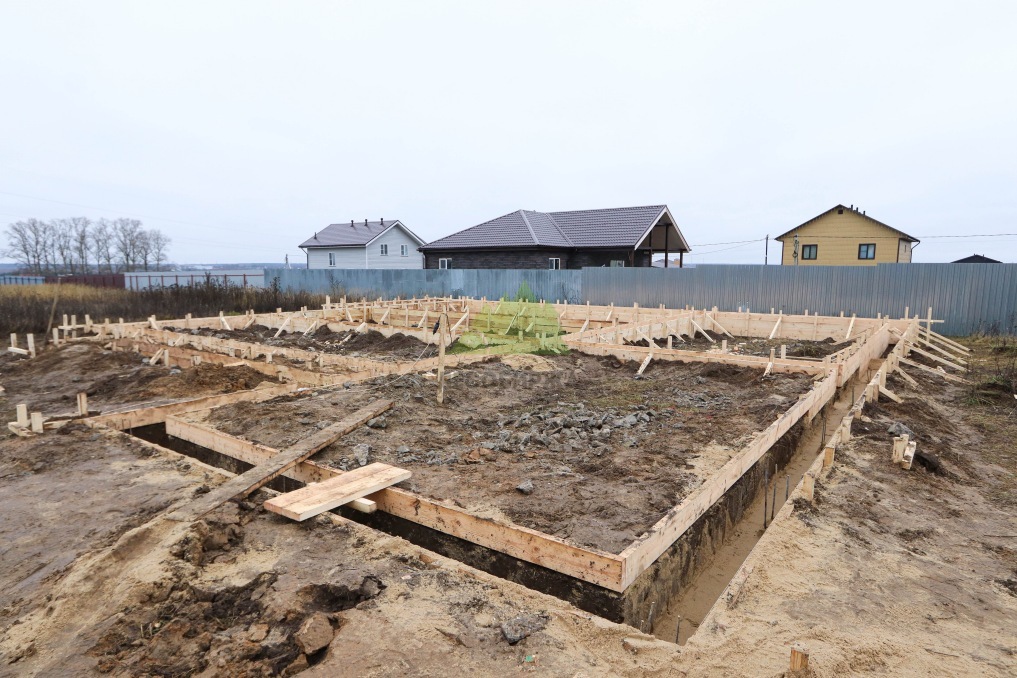

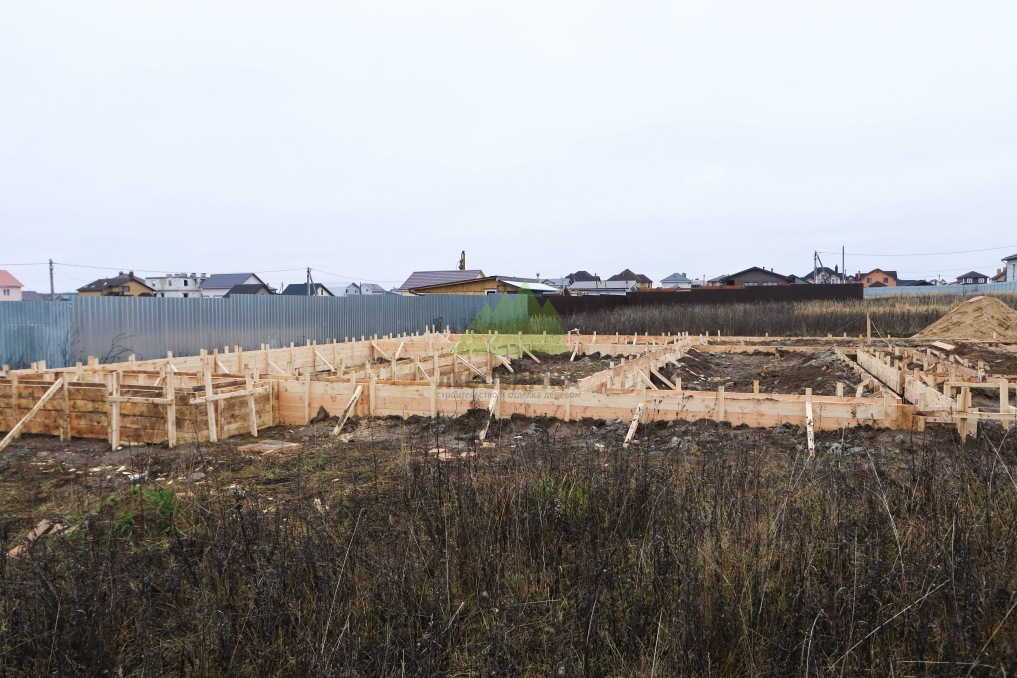

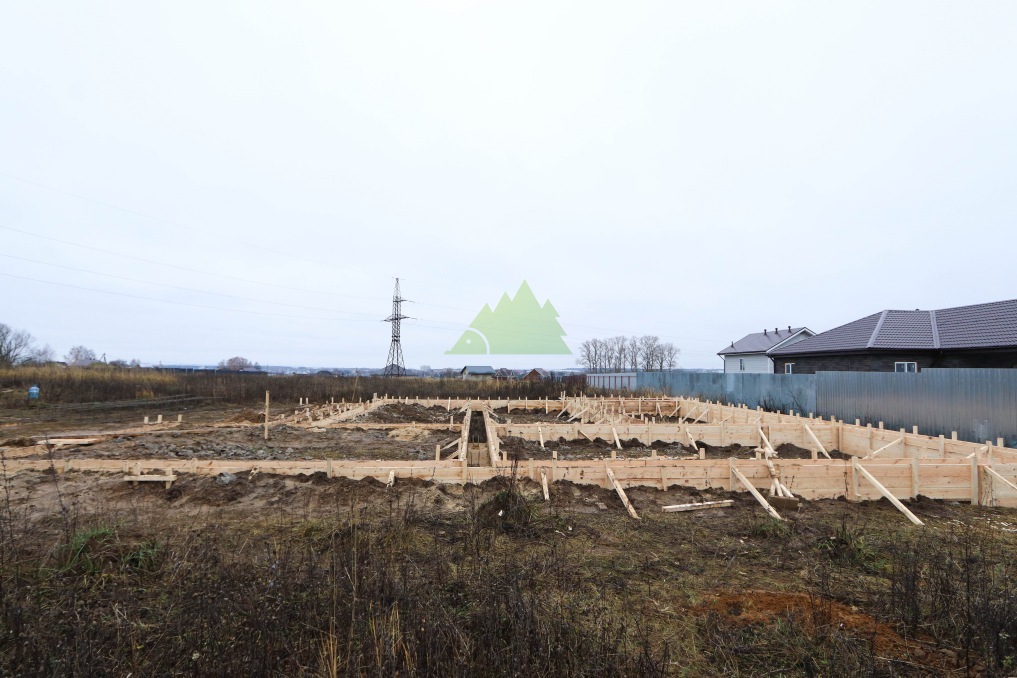

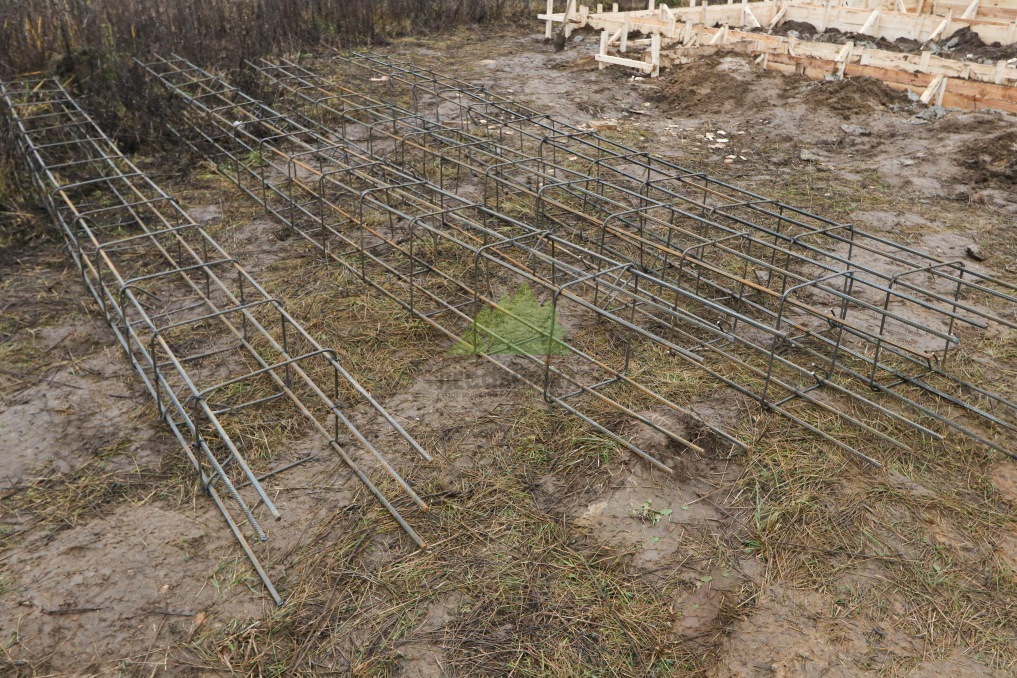

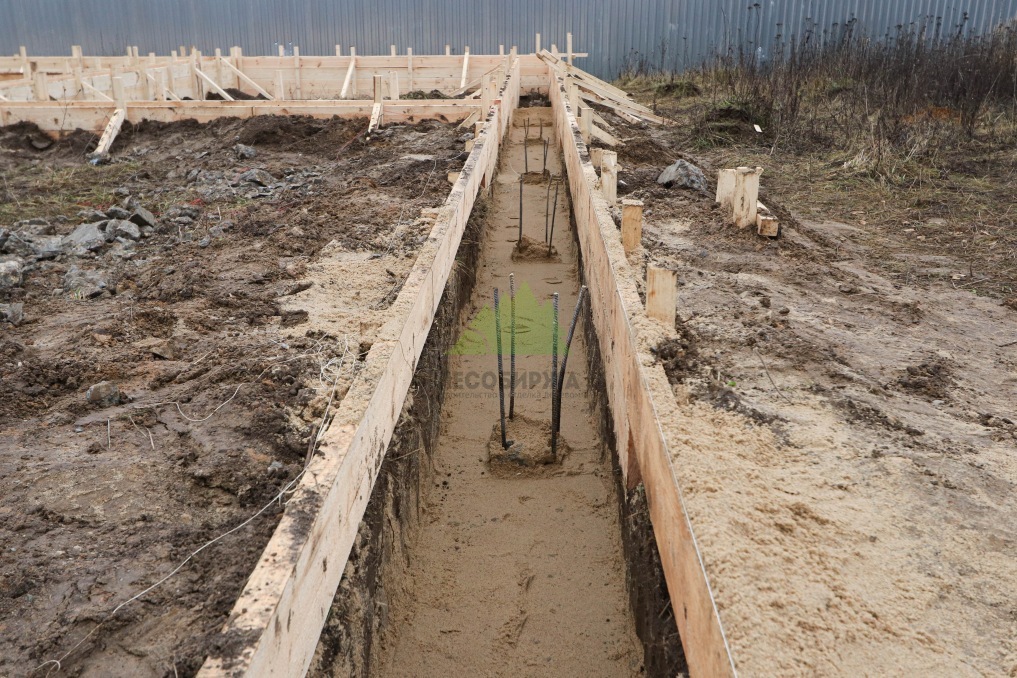

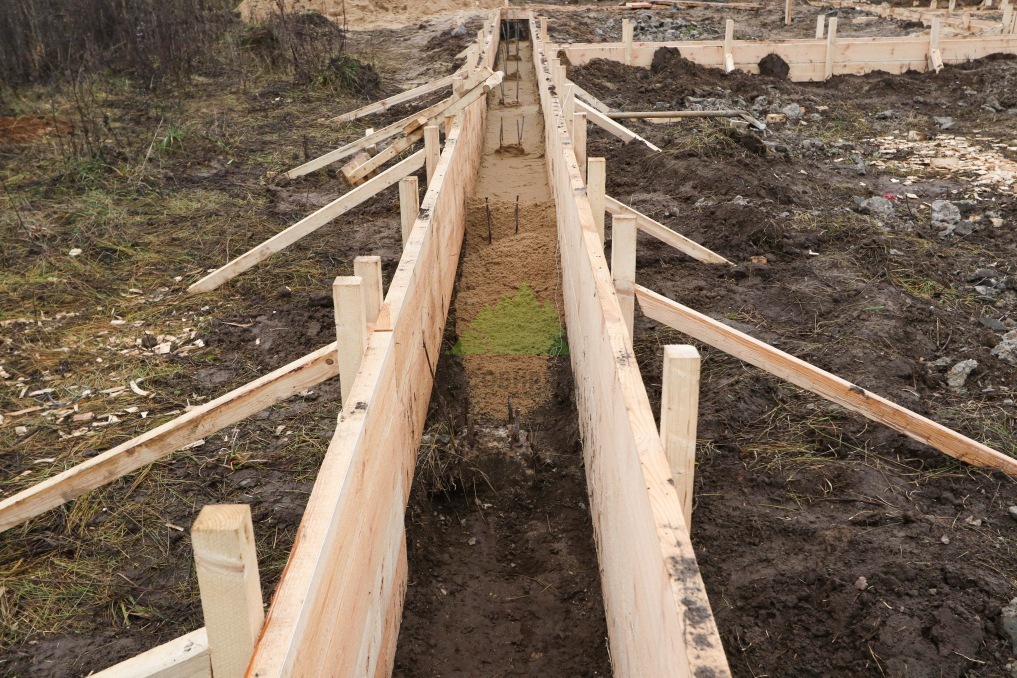

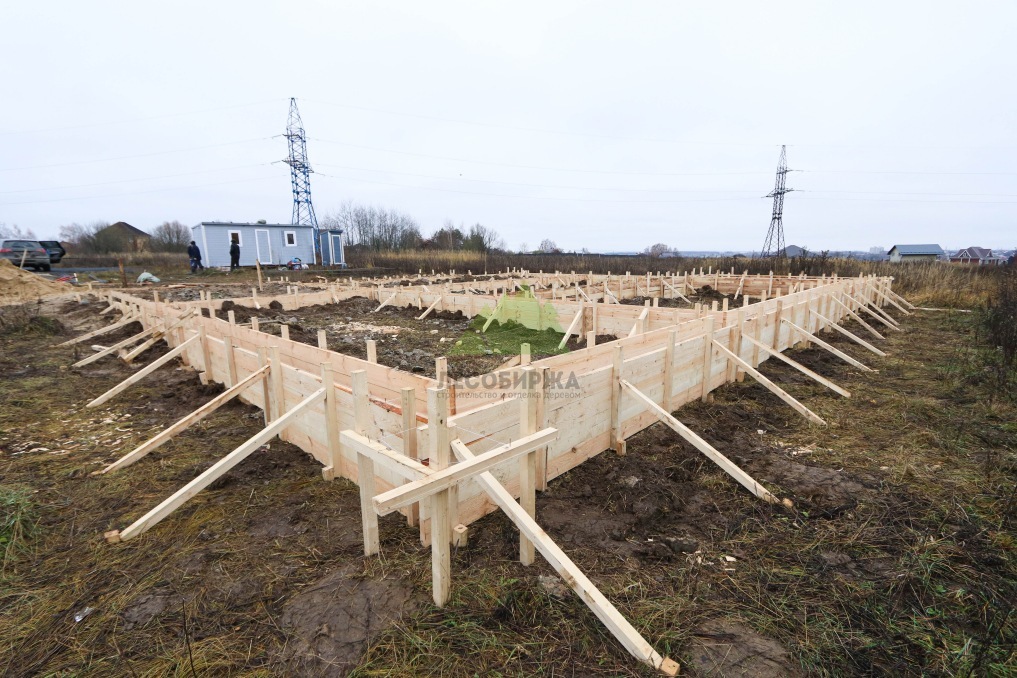

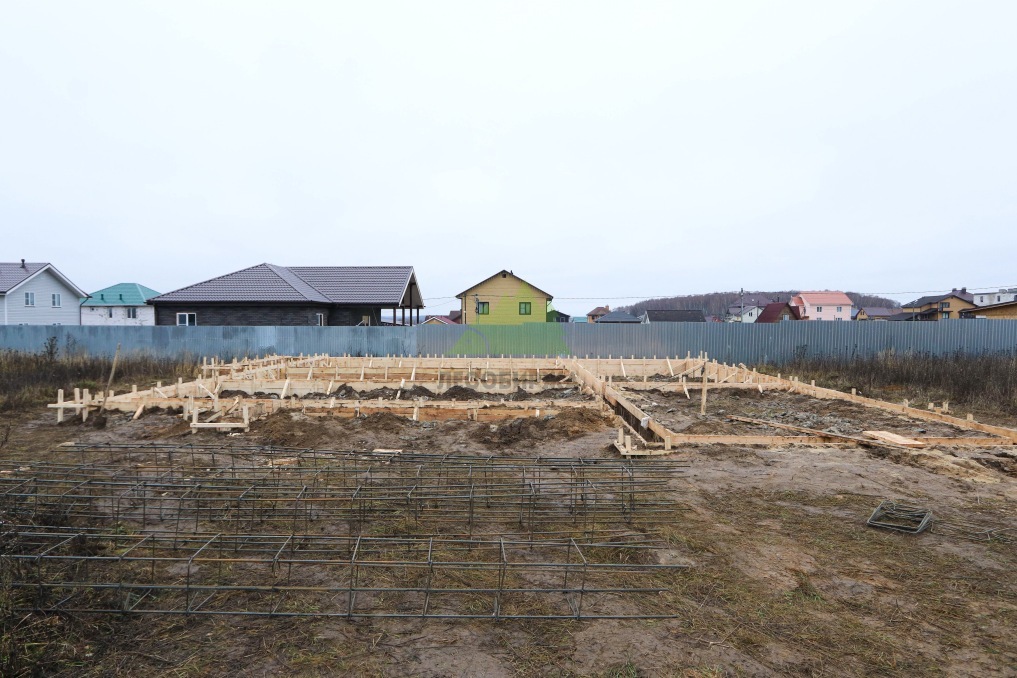

- Разметка территории, выемка грунта и заливка свайно-ростверкового фундамента с гидроизоляцией цокольной части.

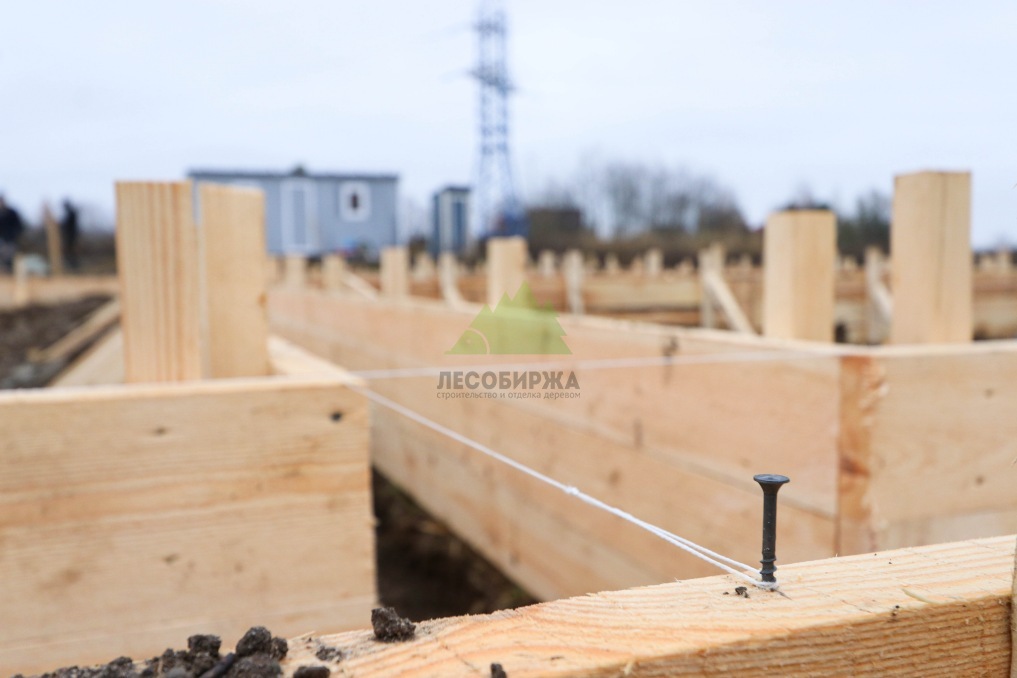

- Укладка подкладного венца из лиственницы, обработанного невымываемым антисептиком, и монтаж балок перекрытия первого этажа.

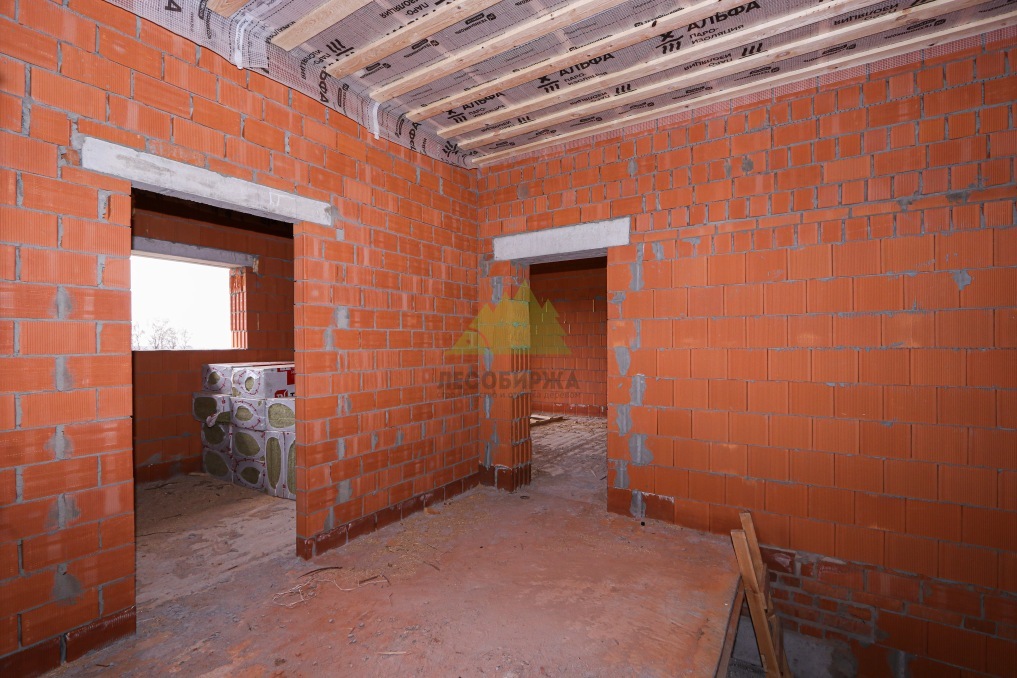

- Сборка внешних стен и внутренних несущих перегородок из профилированного бруса на деревянные нагели с укладкой межвенцового утеплителя из пенькового волокна.

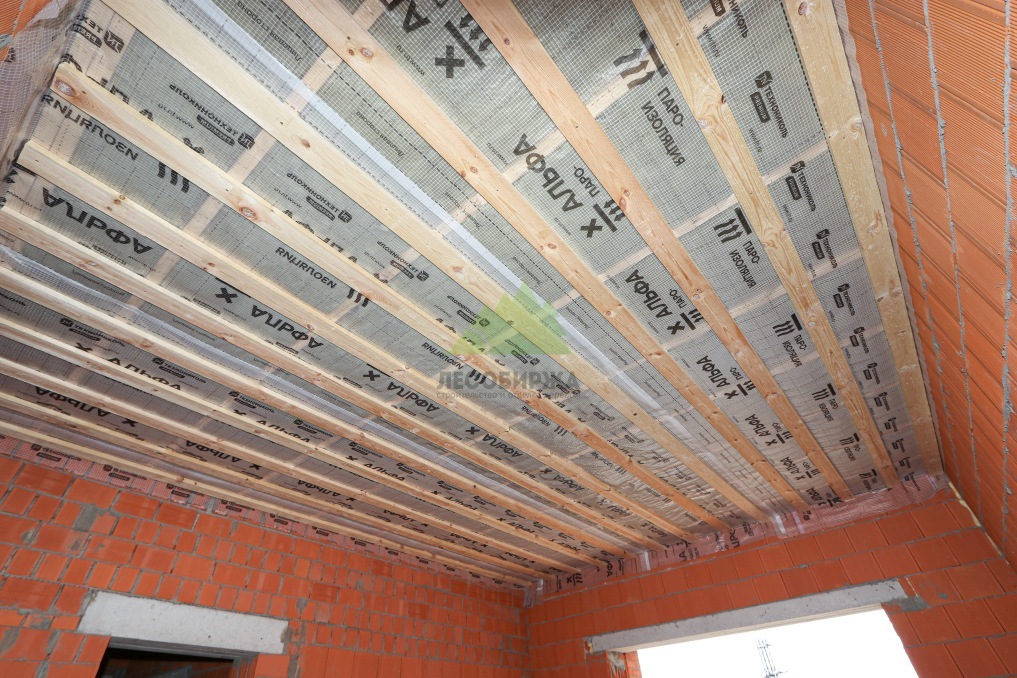

- Монтаж межэтажных перекрытий с установкой акустической изоляции и подготовкой черновых полов.

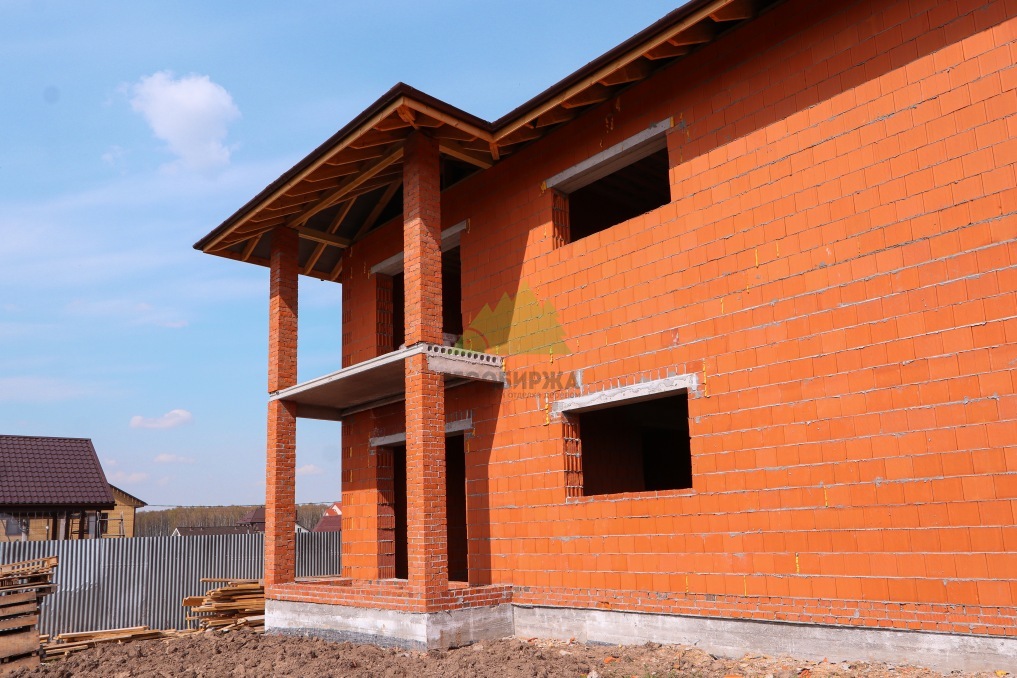

- Устройство стропильной системы с плавающими крепежными элементами для компенсации естественной усадки древесины.

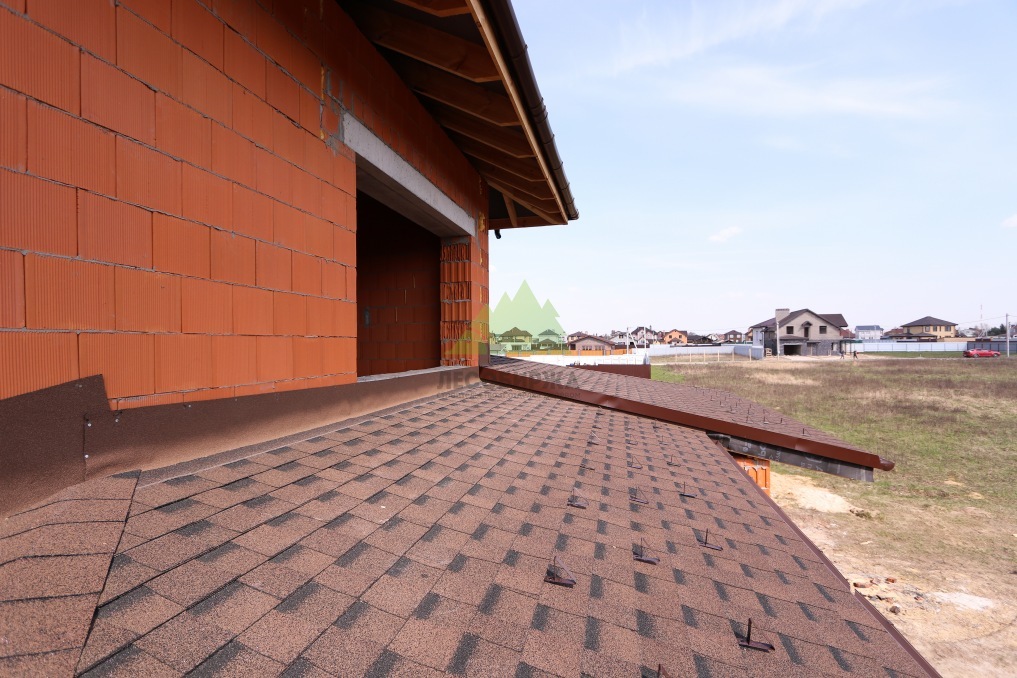

- Укладка гидро-ветрозащитной мембраны, монтаж контробрешетки и настил металлочерепицы с обустройством водосточной системы.
Особое внимание наши мастера уделили обустройству оконных и дверных проемов. Чтобы усадка стен не привела к деформации конструкций, мы установили обсадные коробки (окосячку) из сухого бруса. Это техническое решение сохраняет свободный вертикальный ход венцов при изменении влажности воздуха.
Строительство деревянного дома от геодезической разбивки до монтажа кровельного покрытия заняло ровно 45 дней. Все этапы сборки выполнялись в строгом соответствии со СНиП и технологическими регламентами. По завершении работ объект был законсервирован на период первичной усадки, а заказчик получил готовый тепловой контур, полностью подготовленный к этапу разводки инженерных коммуникаций и финишной отделки.
Благодаря собственному производству пиломатериалов и слаженной работе бригады ЛесоБиржи нам удалось строго соблюдать утвержденный график и смету. Заказчик остался полностью удовлетворен качеством сборки, аккуратностью выполнения узловых соединений и итоговым видом готового дома.
Сборка домокомплекта из профилированного бруса камерной сушки позволила минимизировать усадочные процессы и уложиться в 45 дней. Использование заводского чашереза обеспечило плотное прилегание венцов и исключило продувание угловых соединений.
